扣件式钢管脚手架由钢管杆件、扣件、底座和脚手板组成,它具有承载能力大,拆装方便、搭设高度大、周转次数多、摊销费用低等优点,因此得到广泛应用,是目前使用最普遍的周转材料之一 。
一、扣件式脚手架构配件用材的要求
1.钢管

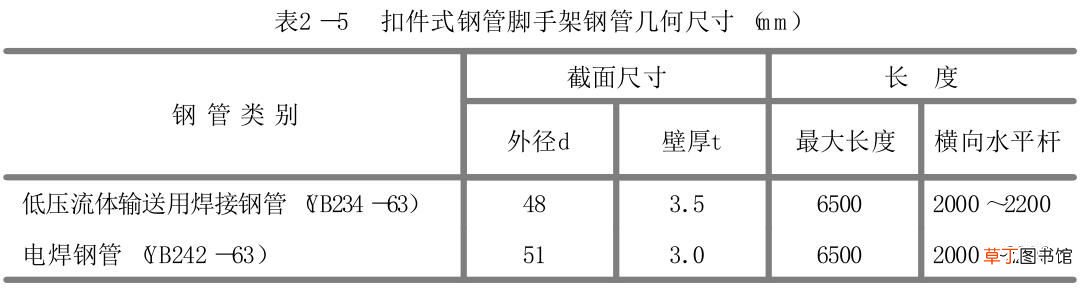

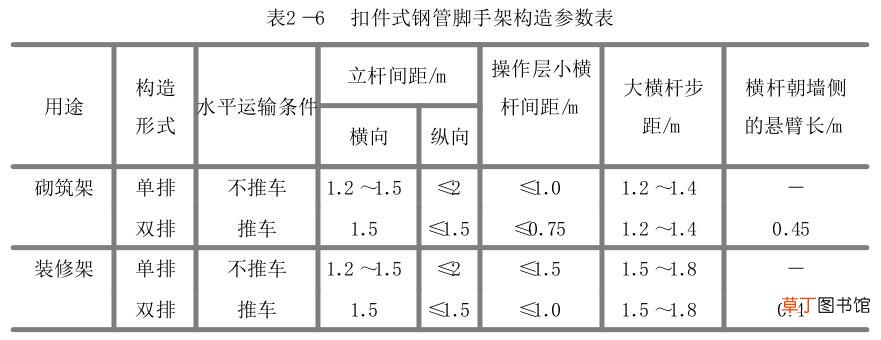

钢管宜采用力学性能适中的Q235A(A3)钢,且应符合中Q235A钢的定,钢管的截面按表2-5 选用,其长度通常为:大横杆、立杆为4~4.5m ,小横杆为2.1 ~2.3m 为宜 。这样便于工人装拆,且能满足施工的需要 。

扣件式钢管脚手架最全知识汇总 扣件式脚手架

文章插图
扣件式钢管脚手架最全知识汇总 扣件式脚手架

文章插图
扣件式钢管脚手架最全知识汇总 扣件式脚手架

文章插图
扣件式钢管脚手架最全知识汇总 扣件式脚手架

文章插图
扣件式钢管脚手架最全知识汇总 扣件式脚手架

文章插图
扣件式钢管脚手架最全知识汇总 扣件式脚手架

文章插图
扣件式钢管脚手架最全知识汇总 扣件式脚手架

文章插图
扣件式钢管脚手架最全知识汇总 扣件式脚手架

文章插图
扣件式钢管脚手架最全知识汇总 扣件式脚手架

文章插图
扣件式钢管脚手架最全知识汇总 扣件式脚手架

文章插图

三、扣件式钢管脚手架的搭设与拆除
1.扣件式钢管脚手架的搭设
脚手架的搭设要求钢管的规格相同,地基平整夯实;对高层建筑物脚手架的基础要进行验算,脚手架地基的四周排水畅通,立杆底端要设底座或垫木 。通常脚手架搭设顺序为:放置纵向扫地杆→立杆→横向扫地杆→第一步纵向水平杆 (大横杆) →第一步横向水平杆 (小横杆) →连墙件 (或加抛撑) →第二步纵向水平杆 (大横杆) →第二步横向水平杆 (小横杆) ??

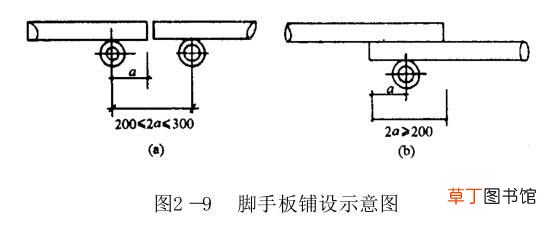

开始搭设第一节立杆时,每6 跨应暂设一根抛撑,当搭设至设有连墙件的构造层时,应立即设置连墙件与墙体连接,当装设两道墙件后,抛撑便可拆除 。双排脚手架的小横杆靠墙一端应离开墙体装饰面至少100m m ,杆件相交的伸出端长度不小于100mm ,以防止杆件滑脱;扣件规格必须与钢管外径相一致,扣件螺栓拧紧,扭力矩不小于40Nm ,并不大于65Nm ;除操作层的脚手板外,宜每隔1.2m 高满铺一层脚手板,在脚手架全高或高层脚手架的每个高度区段内,铺板不多于6 层,作业不超过3 层,或者根据设计搭设 。
对于单排架的搭设应在墙体上留脚手架眼,但在墙体下列部位不允许留脚手架眼,砖过梁上与过梁成60角的三角形范围内,宽度小于1m 的窗间墙;梁或梁垫下及其两侧各500mm 的范围内;砖砌体的门窗洞口两侧3/4 砖和墙转角处13/4 砖的范围内;其他砌体的门窗洞口两侧300mm 和转角处600mm 的范围内;独立柱或附墙的砖柱;设计上不允许留脚架眼的部位 。
2.扣件式脚手架的拆除
扣件式脚手架的拆除按由上而下,后搭者先拆,先搭者后拆的顺序进行,严禁上下同时拆除,以网及先将整层连墙件或数层连墙件拆除后再拆其余杆件 。如果采用分段拆除,其高差不应大于2 步架网,当拆除至最后一节立杆时,应先加临时抛撑,后拆除连墙件,拆下的材料应及时分类集中运至地面,严禁抛扔 。
